祝賀祿豐縣小峰箐水庫除險加固工程順利通過單位工程驗收
祝賀祿豐縣小峰箐水庫除險加固工程順利通過單位工程驗收
根據祿豐縣水利工程質量監督站祿水質督字【2014】1號對祿豐縣小峰箐水庫除險加固工程項目劃分方案確認書,把祿豐縣小峰箐水庫除險加固工程項目劃分為:1個單位工程,3個分部,33個單元工程,其中單位工程為祿豐縣小峰箐水庫除險加固工程(XFQ-),分部工程為:大壩防滲工程(XFQ-D-1)劃分為 8個單元工程;大壩加固工程(XFQ-D-1)劃分為 10個單元工程;輸水隧洞進口及啟閉塔段工程(XFQ-S-1)劃分為 15 個單元工程。

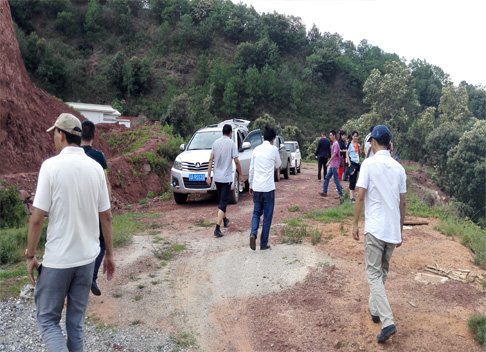

2016年3月20日,由祿豐縣小(二)型病險水庫除險加固工程建設管理局組織,經祿豐縣小(二)型病險水庫除險加固工程建設管理局、金山鎮人民政府、云南盛翔工程建設監理咨詢有限公司、昆明云鼎水利水電勘察設計有限公司、昆明新躍建筑工程有限公司、祿豐縣金山水利水土保持站和拖羅甸村委會相關人員組成祿豐縣小峰箐水庫除險加固工程單位工程驗收工作組,按《水利水電工程施工質量檢驗與評定規程》(SL176-2007)要求對昆明新躍建筑工程有限公司完成的祿豐縣小峰箐水庫除險加固工程單位工程進行驗收,驗收組人員查閱了該單位工程的3個分部工程的評定情況,并實地查看了工作現場,確定3個分部工程質量全部在合格等級以上,0個分部工程評定為優良工程。原材料及中間產品質量全部合格,外觀質量合格,施工質量檢驗資料基本齊全,施工中未發生過質量事故。該單位工程通過施工單位自評,監理單位復核,項目法人認定,工程質量監督機構(祿豐縣水利工程質量監督站)核定,該單位工程評定為合格。小峰箐水庫位于祿豐縣金山鎮迤羅甸委會,屬紅河水系星宿江的支流。水庫壩址地理坐標為東經101°58′08″,北緯25°02′56″。水庫壩址與金山鎮縣城距離約為18km,水庫壩址處屬于紅河水系綠汁江支流星宿江二級支流。
祿豐縣小峰箐水庫除險加固單位工程于2014年11月28日開工,與2015年12月9日完工退場。
1、△大壩防滲分部工程自2014年12月18日開工,于2015年4月15日完工,施工歷時118天。主要施工內容:大壩防滲灌漿,主要內容為鉆機進行造孔、灌漿機進行灌漿及封孔。灌漿施工結束后14天后對檢查孔進行壓(注)水試驗及封孔。
2、大壩加固分部工程自2014年12月9日開工,于2015年12月9日完工,施工歷時365天。主要施工內容:上下游壩坡清基整形開挖,上游壩坡砂礫石墊層鋪筑,蹬腳基礎開挖、M7.5漿砌石蹬腳,上游C20砼踏步澆筑,上游C20砼預制塊護坡鋪設,水位尺7根。下游壩坡C20砼踏步、排水溝澆筑,下游草皮護坡,位移觀測樁4個,位移基準點4個,量水堰1座。C20砼路肩澆筑,泥結石路面。下游壩腳開挖回填和修復貼坡排水棱體。

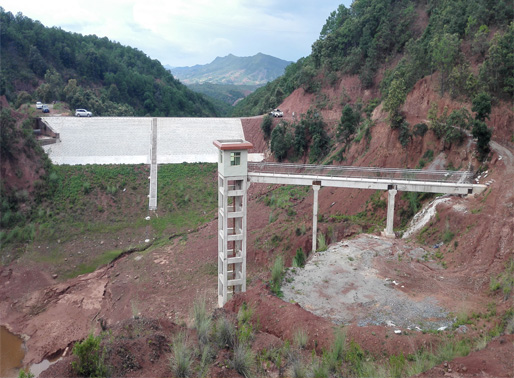

3、★輸水隧洞進口及啟閉塔段分部工程自2015年4月16日開工,于2015年11月13日完工,施工歷時211天。主要施工內容:新建啟閉塔、工作橋,配套0.8×0.8m鑄鐵閘門1套和手動螺桿啟閉機200kN1套。隧洞出口新建取水池采用C25鋼筋砼澆筑。

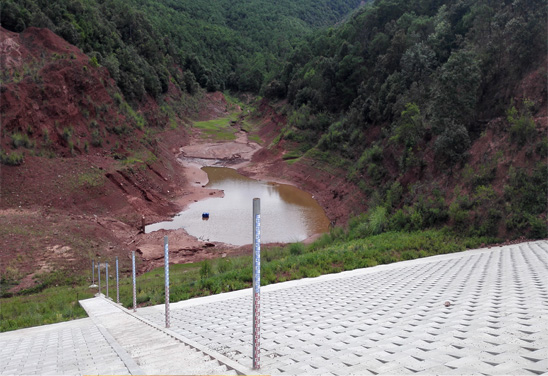

本次除險加固設計確定祿豐縣小峰箐水庫除險加固工程壩頂高程1711.70m,壩軸線為仍為原壩軸線。壩頂寬度為3.0m,祿豐縣小峰箐水庫除險加固工程后壩高為30.60m,壩頂長度66.0m。
2016年3月20日祿豐縣?。ǘ┬统U加固工程建設管理局主持對3個分部工程進行驗收,分部工程全部合格,其中0個分部工程優良,分部工程優良率0.0%。并報祿豐縣水利工程質量監督站核定。祿豐縣小峰箐水庫除險加固工程單位工程質量評定為合格。2016年3月20日 ,祿豐縣水利工程質量監督站及各參建單位工程技術人員組成外觀檢測評定小組對該單位工程外觀質量進行現場綜合評定,祿豐縣小峰箐水庫除險加固工程單位工程外觀質量評定為三級。
驗收時水位未蓄至正常蓄水位1709.70m,無法界定祿豐縣小峰箐水庫除險加固工程的大壩防滲灌漿工程和隧洞回填灌漿的情況,待達到正常蓄水位時進行施工質量的進一步界定,若質量不合格,則由施工單位返工復灌直至合格為止。單位工程驗收小組一致同意祿豐縣小峰箐水庫除險加固工程單位工程為合格單位工程。
